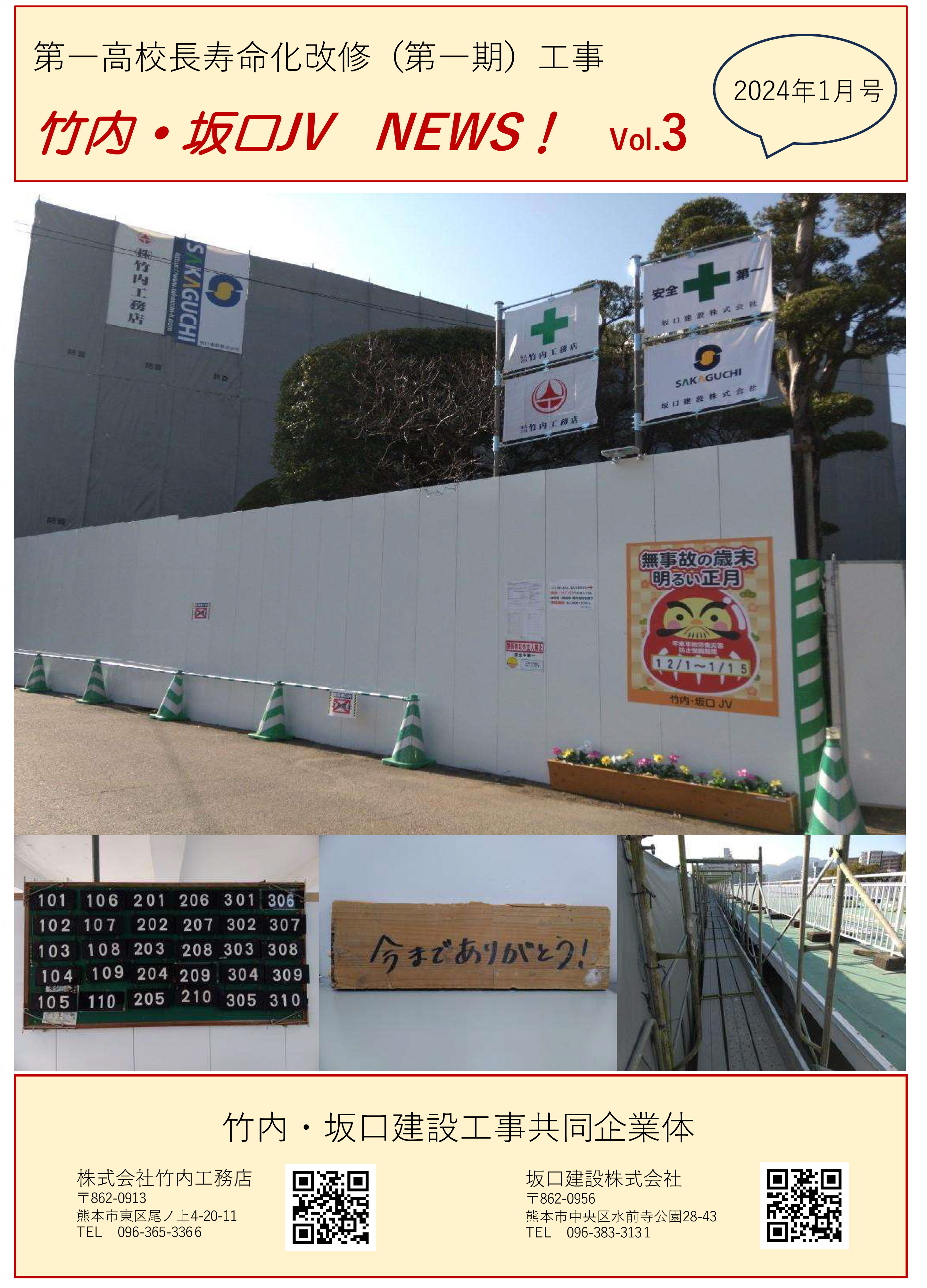

12月に工事エリアの仮囲い設置を終え、外部足場の組立もほぼ完了しました。普通教室棟の内部は2階・3階の解体撤去工事、3階のモルタルはつり工事を行いました。今月は1階・2階の解体撤去工事、外部・2階のモルタルはつり工事を行っていきます。階段部分の解体の準備、長寿命化工事の準備、サッシや建具工事の準備も進めていきます。
