夏休み中も現場作業は進んでいます。

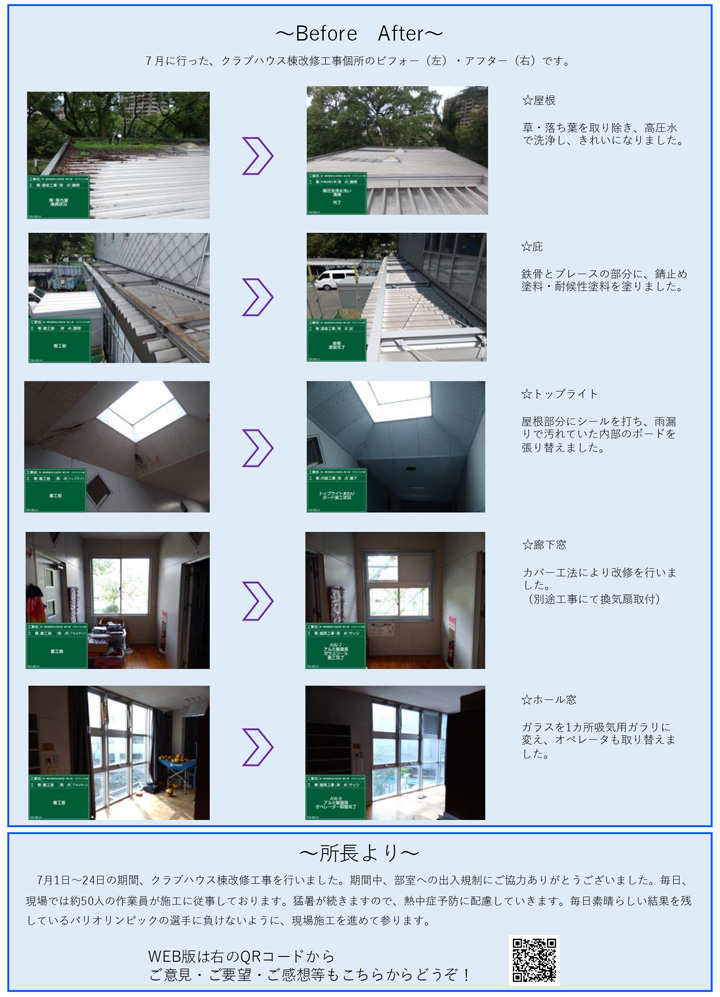

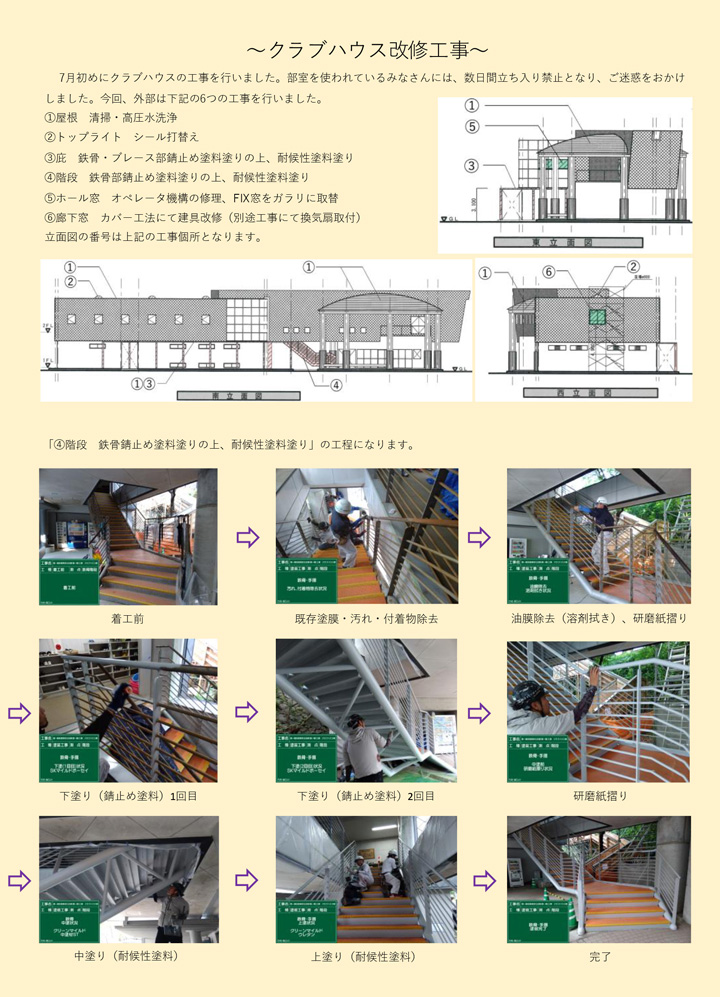

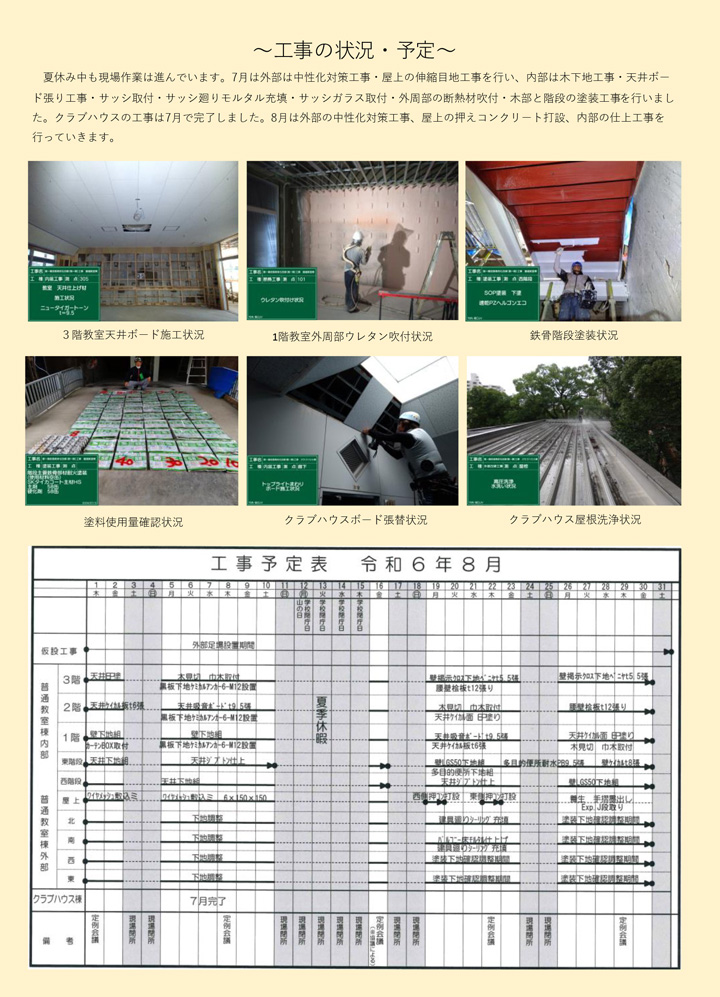

7月は外部は中性化対策工事・屋上の伸縮目地工事を行い、内部は木下地工事・天井ボード張り工事・サッシ取付・サッシ廻りモルタル充填・サッシガラス取付・外周部の断熱材吹付・木部と階段の塗装工事を行いました。クラブハウスの工事は7月で完了しました。
8月は外部の中性化対策工事、屋上の押えコンクリート打設、内部の仕上工事を行っていきます。
※画像をクリックすると大きいサイズでご覧いただけます
